Олена Гарагуц 13 січня 2025 року ГО "ЛАРП" ("ОСОБИ" — ПЕРСОНАЛЬНІ НОВИНИ УКРАЇНИ
У Кривому Розу відбувається стільки різних нових будівництв, реконструкцій та капітальних ремонтів, і гроші інколи сплачуються туди, де двіжу* нема. А повинні йти туди, де двіж є!
Журналісти ГО «ЛАРП» у середу, 08 січня 2025р., відвідали Кривий Ріг і Софіївку, щоб подивитися, чи готові вже об’єкти будівництва, які мусили здати в експлуатацію торік або строки їх введення в експлуатацію підходять.
1. Школа на Мальовничій
Спершу – криворізька школа, куди запланували купівлю «золотих» туалетних йоржиків. Біля неї робітників не було. Зате серед дня горіло зовнішнє освітлення.
Можливо, будівельники були всередині школи? Але чого ж не будується укриття? Терміни здачі в експлуатацію вже зірвано.
За договором на об’єкт «Нове будівництво протирадіаційного укриття (ПРУ) для Криворізької гімназії № 89 «Потенціал» Криворізької міської ради за адресою: вул. Мальовнича, буд. 1А ТОВ «Будівельна група «Альфабуд» (код 43370616) підписалося побудувати укриття до кінця минулого року. Ціна – 46.790.141,82 грн (або, за курсом НБУ на дату укладення договору – майже $1,3 млн.).
Подивіться, що набудували:

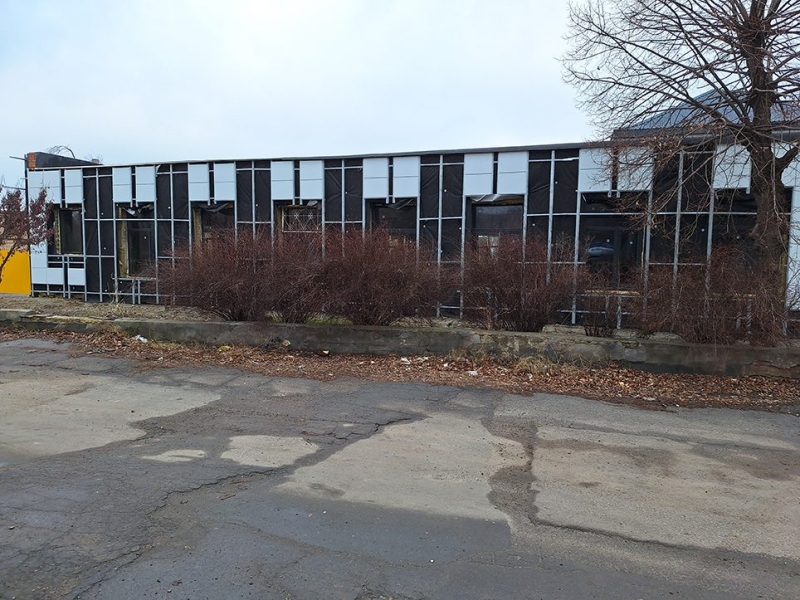

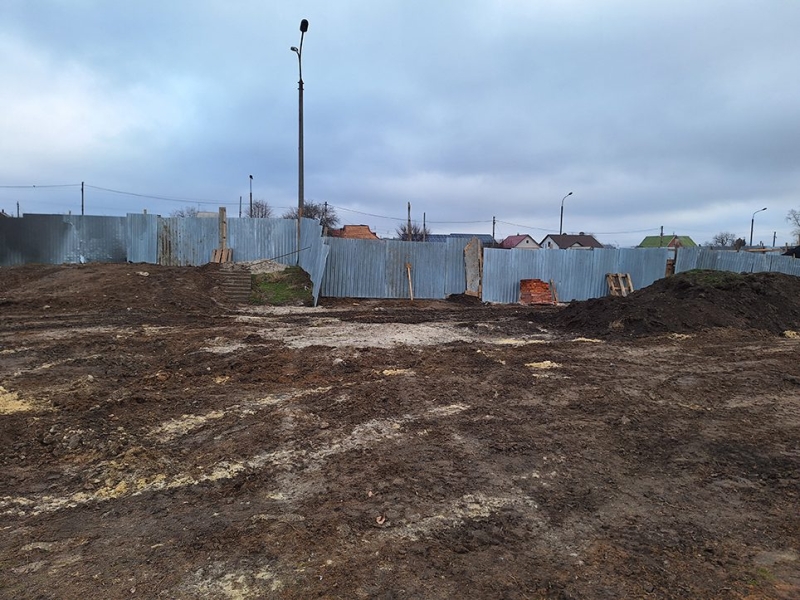

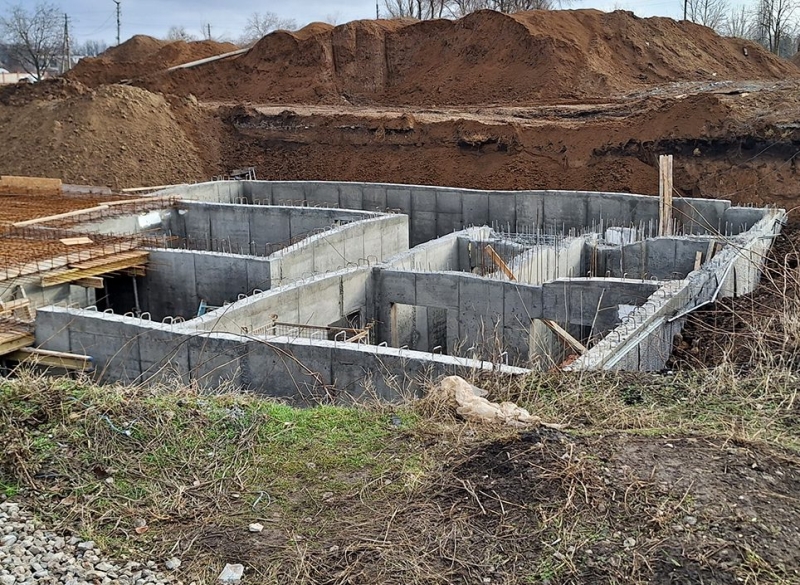

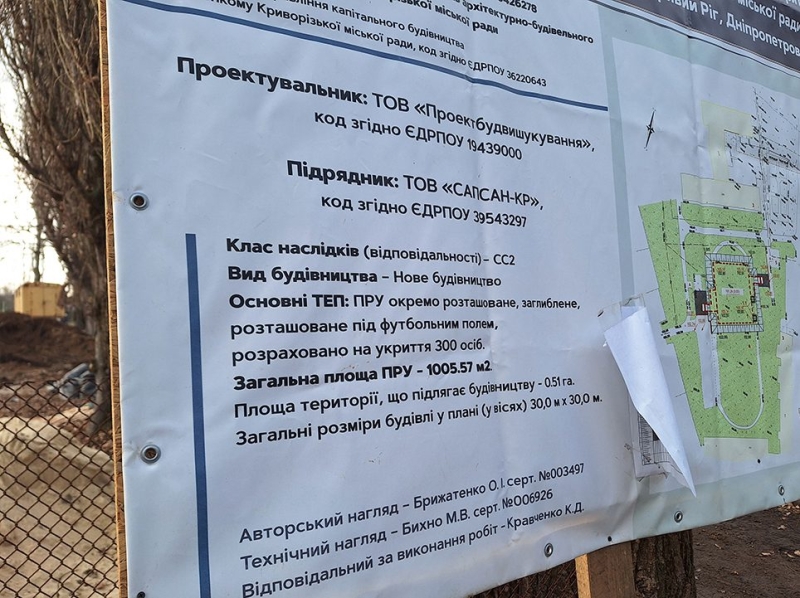

ПРУ криворізької школи №89, за яке сплачено більше мільйона доларів, станом на 08.01.25
І за це вже сплачено більше одного мільйона доларів! А саме: $1,05 млн (за даними Офіційного державного вебпорталу з відкритими даними про використання розпорядниками та одержувачами публічних коштів державного та місцевих бюджетів Spending.gov.ua – 37.923.665,39 грн).
Платник за цей та всі інші договори щодо гімназії № 89 «Потенціал», про які розповімо нижче – Департамент капітального будівництва Дніпропетровської обласної державної адміністрації, або так званий «департамент Кушвіда».
Тепер звернемо погляд з укриття на капремонт самої школи (зараз – гімназія № 89 «Потенціал» Криворізької міської ради), який ТОВ «БК «Альфабуд» розпочало у жовтні 2021 року і повинне було закінчити 30 грудня 2022, але робить (не робить, але гроші отримує) до сих пір.
Перший договір, сплативши, за даними Spending, 41.778.986,23 грн (або, за курсом НБУ на дату укладення договору – майже $1,59 млн.), розірвали 15 січня 2024
«У зв’язку з істотною зміною обставин, якими Сторони керувалися при укладанні Договору».
Але під час дії цього договору «Альфабуду» сплатили додатково 5.411.041,56 грн ($0,15 млн) за «Послуги з поточного ремонту (протиаварійні заходи) будівлі Криворізької загальноосвітньої школи I-III ступенів № 89 Криворізької міської ради за адресою: м. Кривий Ріг, вул. Мальовнича, 1А». Буцімто зробили ці протиаварійні заходи з 05 по 30 грудня 2022р. Поліція проводить розслідування, чи не було це незаконним заволодінням бюджетними коштами.
І ось зараз роботи по капремонту школи тривають по третьому договору, підписаному 08.02.24 з обіцянкою здати школу у кінці 2025 року. Ціна – еквівалент $4,26 млн., у гривні – 160 147 618,00 грн, і з цієї суми на сьогодні вже сплачено 82.842.540,00 грн, або $2,20 млн.
Підрахуємо будівельно-капремонтні оплати (без врахування виконання проектно-вишукувальних робіт, здійснення авторського та технічного наглядів): $1,3 млн. за уриття + $1,59 млн. (за першим договором з капремонту) + $0,15 млн (якісь протиаварійні заходи) + $2,20 млн (за третім договором з капремонту) = $5,24 млн. І це ще не кінець – дивіться фото:

Криворізька гімназія № 89 «Потенціал» станом на 08.01.25
Для повноти картини треба сказати, що ТОВ «БК «Альфабуд», яке «виграло» всі ці тендери, контролюється головою Дніпропетровської облорганізації проросійської партії «Опозиційна платформа – За життя» (ОПЗЖ; заборонена) Геннадієм Гуфманом. Як і ним контролюється ТОВ «Будівельна компанія «Профіжитлобуд» (код 42459279), яке виступало єдиним конкурентом для «Альфабуду» на аукціонах у 2022 та 2024 рр.
2. Центральний ліцей Кривого Рогу
Підрядник на цьому об’єкті – ТОВ «Комерційний центр «Лібертон» (код 37150299), який, отримує підряди за бюджетні кошти, за даними YouControl, принаймні з 2014 року. Обирати «Лібертон» підрядником посадовців органів місцевого самоврядування примушували посадовці державних органів – норм?
Також, ми писали, як «Лібертон» будував у селі дитячий будинок на 10 дітей за $648 тис.
В Кривому Розі ми поїхали подивитися на спадок «Великого будівництва»: об’єкт «Капітальний ремонт Криворізького Центрально-Міського ліцею Криворізької міської ради за адресою: вул. Лермонтова, 12».
«Департамент Кушвіда» сплатив за роботи тут «Лібертону» у грудні позаминулого року – 18,1 млн грн, у січні минулого – 5,4 млн грн, у травні – 5,5 млн грн, у липні – 4,7 млн грн, у жовтні – 7,4 млн грн, у грудні – 13,7 млн грн. За що?!! Тут все вже бур’яном поросло – які роботи?
Ніхто ніякі роботи 08 січня тут не виконував.

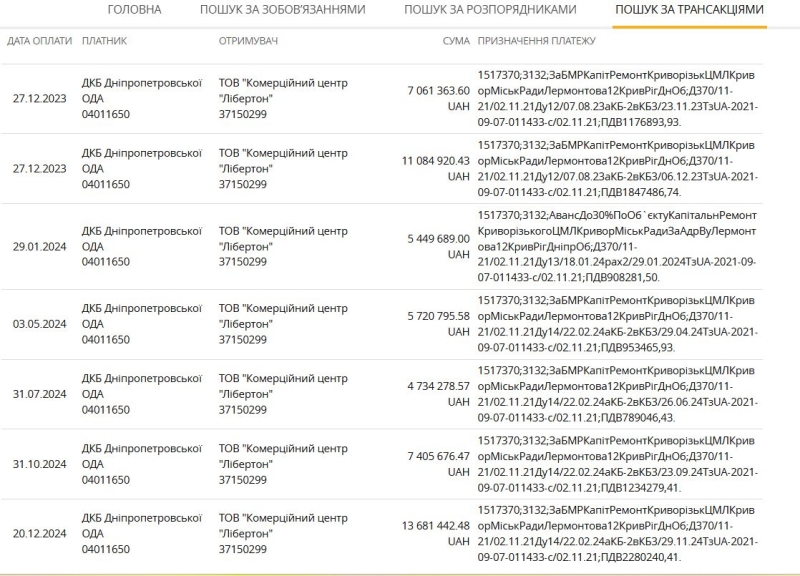

Бюджетні кошти йдуть «Лібертону» за фантомні роботи (скрин даних Офіційного державного вебпорталу з відкритими даними про використання розпорядниками та одержувачами публічних коштів державного та місцевих бюджетів Spending

Центрально-Міський ліцей Кривого Рогу станом на 08.01.25
Загалом процес втрамбування бюджетних грошей в «Лібертон» тут розпочався ще в листопаді 2021-го. Тоді на аукціоні «Лібертон» запропонував ціну, яка була дешевше на 0,006%, ніж пропонувало пов’язане з Юрієм Голиком ТОВ «СК «Стройінвест» (про нього – нижче).
Після трикратного продовження строку дії договору, тепер здача в експлуатацію Центрально-Міського ліцею Кривого Рогу очікується в грудні 2025 року.
3. МГБ
Цей малий груповий будинок (МГБ), розрахований на 10 дітей, почали будувати у жовтні 2021-го. Тоді ціна договору була 14.899.585,63 грн, що становило $565 тис., або $1,954 за один квадратний метр загальної площі будинку.

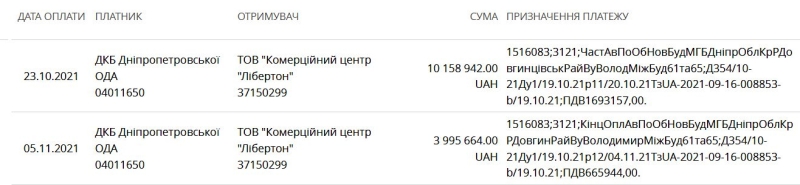

При цьому, 95% від цієї суми були сплачені забудовнику – КЦ «Лібертон» у жовтні-листопаді 2021-го:
Скрин даних Офіційного державного вебпорталу з відкритими даними про використання розпорядниками та одержувачами публічних коштів державного та місцевих бюджетів Spending
Залишалося 5% сплатити – вірно?
І що натомість?
Журналісти відвідали цей об’єкт – «Нове будівництво малого групового будинку за адресою: Дніпропетровська обл., м. Кривий Ріг, Довгинцівський район, вул. Володимирівська, між буд. 61 та 65» – в липні 2024-го. Тут лише підключали водопровід.
21 жовтня 2024 договір розірвали
«У зв’язку з істотною зміною обставин, якими Сторони керувалися при укладанні Договору»,
і в той самий день, 21 жовтня 2024, «департамент Кушвіда» підписав новий договір з «Лібертоном» – на 11.208.757,08 грн (або $272 тис), чверть вже сплачена.
Коли ми приїхали 08-го січня, тут мало що змінилося. Будівельників не було. Але сторож запевнив, наче вони вийдуть на роботу у понеділок 13-го січня.

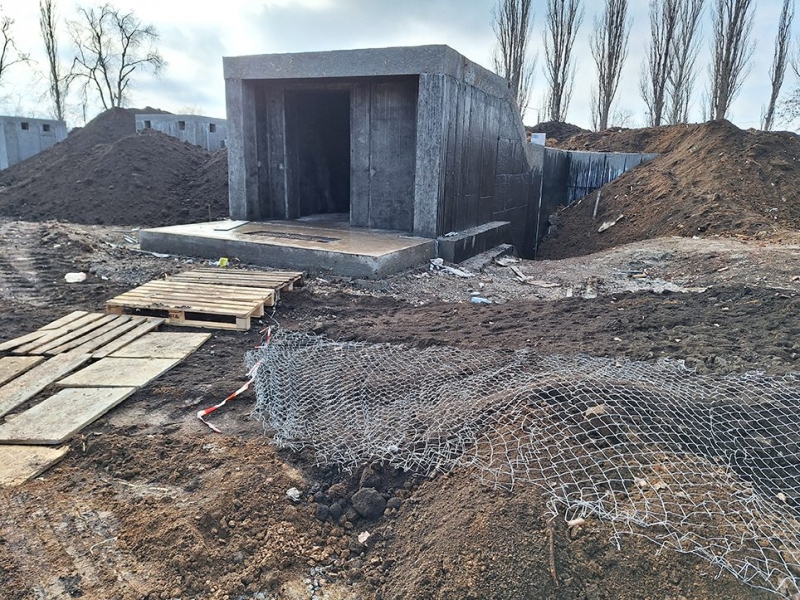

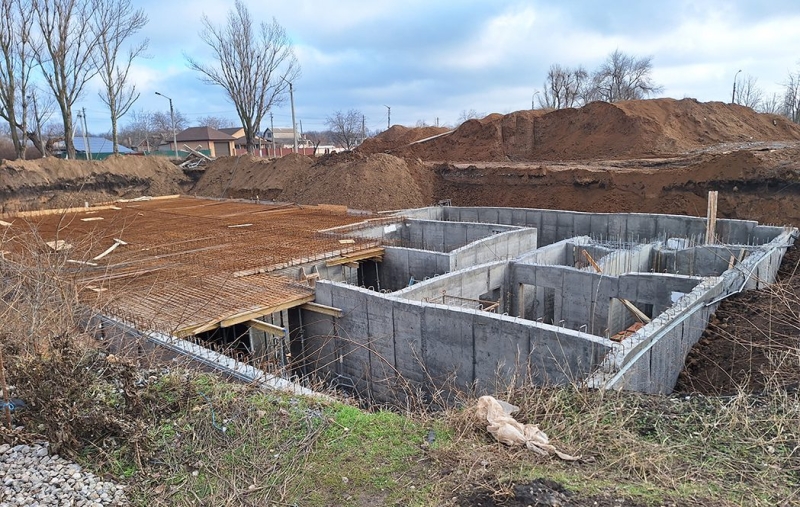

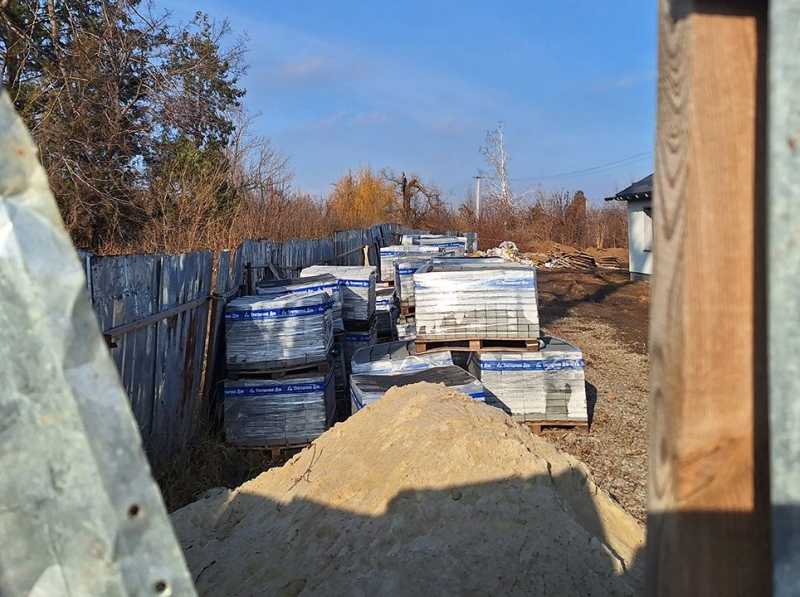

МГБ станом на 08.01.25
4. ПРУ ліцею № 123
Хоча це протирадіаційне укриття (ПРУ) будує не «департамент Кушвіда», а Управління капітального будівництва Криворізької міської ради, але недотримання строків залишається: 25 грудня 2024 дива не сталося.
Коли журналісти приїхали на об’єкт «Нове будівництво протирадіаційного укриття на території Криворізького ліцею №123 Криворізької міської ради за адресою: вул. Миколаївське шосе, 18», побачили трьох робітників.

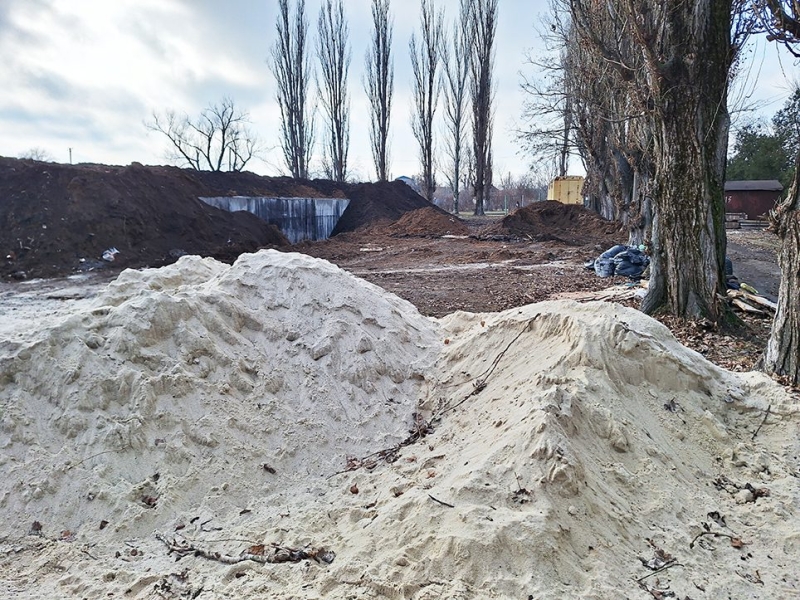

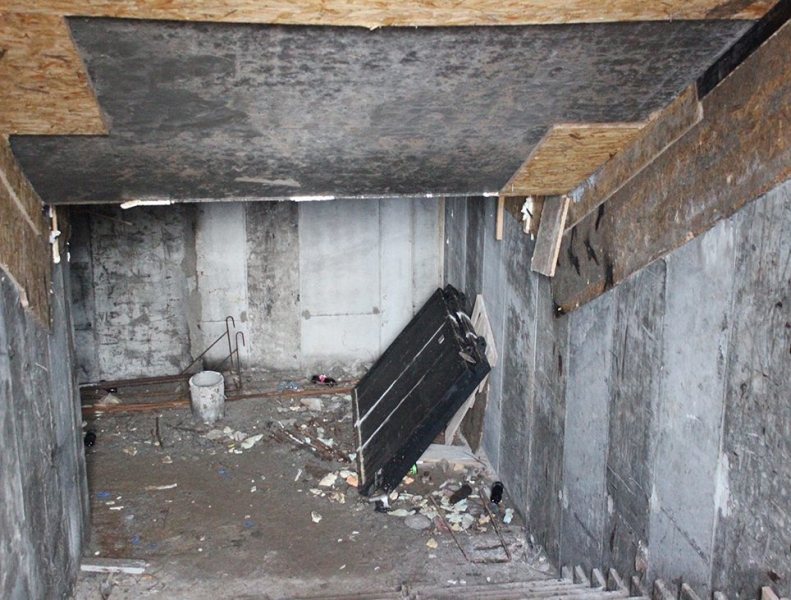

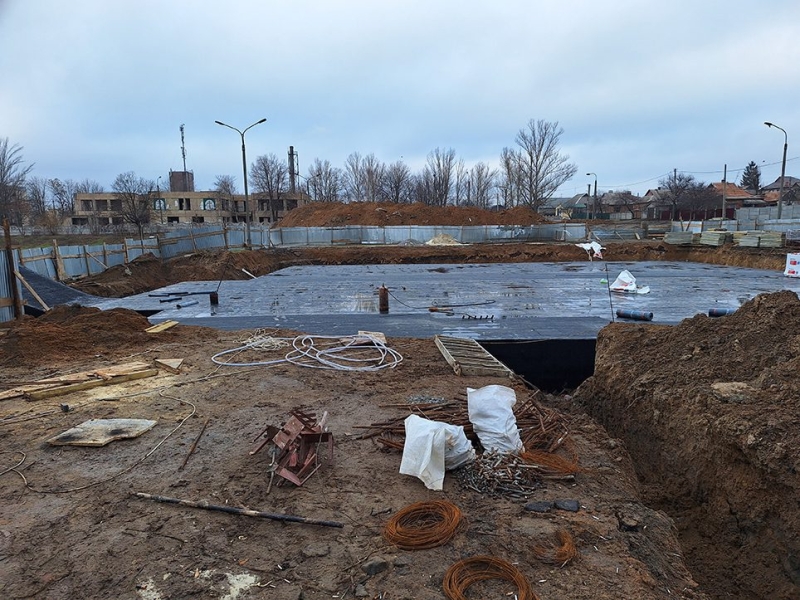

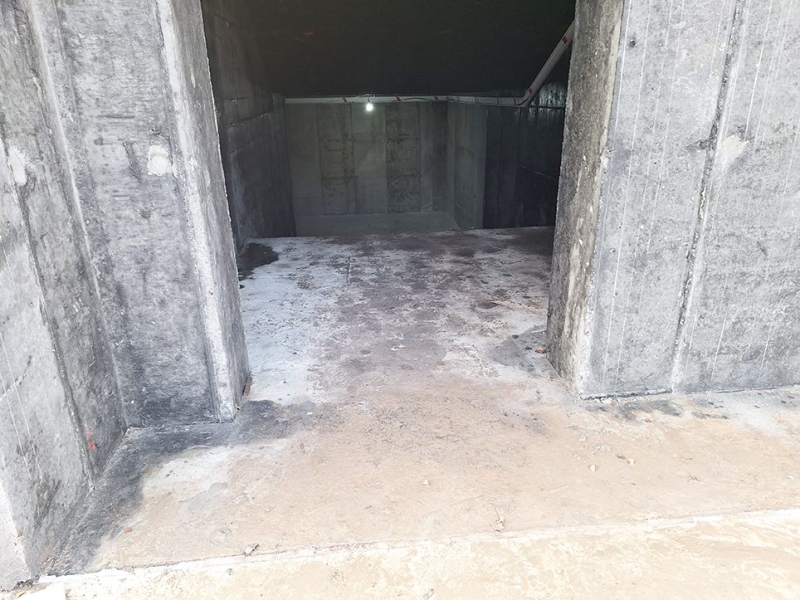

Укриття ліцею № 123 станом на 08.01.25
Ціна об’єкта – 57.653.859,60 грн, або $1,47 млн.
Термін здачі перенесено на травень 2025 року.
Підрядник – ТОВ «Сапсан-КР» (код 39543297), директора-власника якого тим часом судять за привласнення бюджетних коштів.
5. ПРУ гімназії №84
Будує те саме ТОВ «Сапсан-КР», на будівництві 08 січня ми знайшли двох будівельників, точніше – будівельниць. Жінка-майстер спрогнозувала нам, що об’єкт «Нове будівництво протирадіаційного укриття на території Криворізької гімназії №84 Криворізької міської ради за адресою: вул. Милашенкова, 57.» буде готовий на початку лютого 2025 року, але здається, вона …прикрасила дійсність.

Укриття гімназії №84 станом на 08.01.25
Ціна об’єкта – 51.502.298,40 грн, або $1,31 млн.
Строк здачі, як і у ліцею № 123, перенесено на травень 2025 року.
6. Головний корпус «тисячки»
Криворізьку міську клінічну лікарня №2 криворіжці називають «тисячкою», бо за планом будівництва лікарня була розрахована на тисячу ліжко-місць.
Сайт Президента України Володимира Зеленського у квітні минулого року заявив, що тут прийматимуть поранених бійців із південного напрямку. Тому фотографій не буде. Але треба сказати, що будівельники 08 січня працювали – працювали всередині корпусу, що було чутно через порожні віконні отвори декількох поверхів.
Журналісти, хоч у будівництві і не спеціалісти, але не нафантазували, куди можна було витратити за п’ять місяців 148.572.790,45 грн, або $1,31 млн.
Там що, одне вікно по п’ять тисяч доларів?
Коротше, як сказав класик — «Велике крадівництво».
До речі, реконструкцію будівлі головного корпусу КП «Криворізька міська клінічна лікарня №2» Криворізької міської ради за адресою: Дніпропетровська область, м. Кривий Ріг, майдан 30-річчя Перемоги, 2, на замовлення «департаменту Кушвіда», проводить, як ми вище відмітили, пов’язане з Юрієм Голиком ТОВ «СК «Стройінвест» (код 39086059).

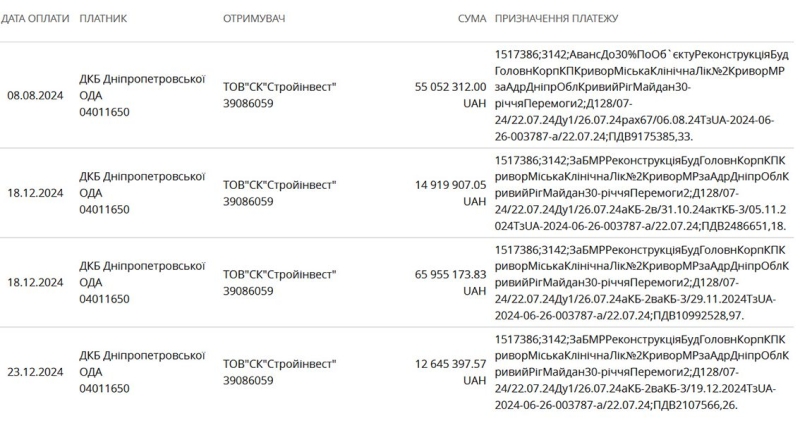

Оплати за реконструкцію головного корпусу лікарні №2 Кривого Рогу
Загалом ціна реконструкції – 1.311.980.111,59 грн, або $31,62 млн.
Строк здачі головного корпусу «тисячки» – 31 грудня 2026р.
Але вчасно вони не здають ніколи, дивіться:
- безкінечна реконструкція «Стройінвестом» стадіону на лівобережжі міста Дніпра з лютого 2018 (вісімнадцятого!) року,
- 4,5-річна реконструкція ним дитячої лікарні на 90 ліжок на правобережжі Дніпра,
- безкінечна реконструкція ясла-садка «Орлятко» в місті Кам’янське,
- будівництво (безкінечне?) укриття у селищі Юр’ївка.
7. Ясла-садок «Ромашка» в Софіївці
На зворотному шляху з Кривого Рогу до Дніпра вирішили коливнутися з траси в бік центру селища Софіївка Криворізького району.
Подивитися на ясла-садок «Ромашка», який «департамент Кушвіда» ремонтує з жовтня 2020р.
Робітників не було. Одна з виховательок «Ромашки», яка була на подвір’ї, повідомила, що будівельники пішли 24 грудня ще на різдвяні вихідні і невідомо коли повернуться .
Будемо сподіватися, що прийдуть теж сьогодні, у понеділок 13 січня, як і будівельники малого групового будинку у Кривому Розі. Отож влаштували собі святкові канікули без врахування того, що в зв'язку з війною та воєнним станом в Україні як Різдво, так і Новоріччя цього року мінімум широко не рекомендувалося. Навіть обмежувалося урялом та Офісом Президента.
Підряд «Капітальний ремонт (санація) будівель дитячого дошкільного навчального закладу № 2 «Ромашка», за адресою: вул. Шкільна, 19Б, смт Софіївка, Софіївського району, Дніпропетровської області» отримало, без конкурсу/аукціону, ТОВ «Дінатрон-Груп» (код 43371363), яке фігурує у двох кримінальних провадженнях.

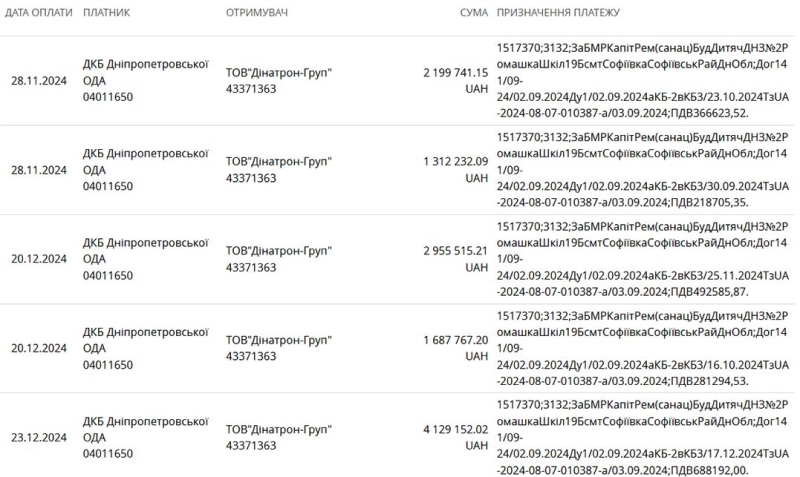

До роботи ТОВ приступило у вересні 2024-го і вже отримало 12.284.407,67 грн, або $299 тис.:
Скрин даних Офіційного державного вебпорталу з відкритими даними про використання розпорядниками та одержувачами публічних коштів державного та місцевих бюджетів Spending

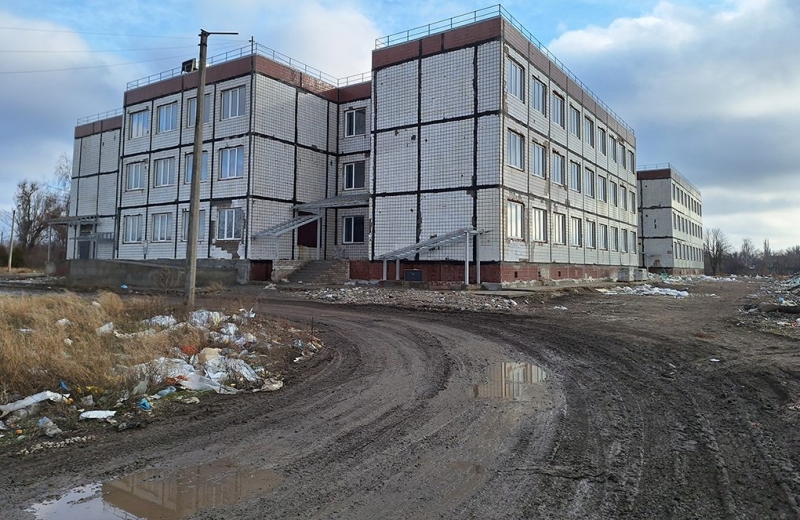

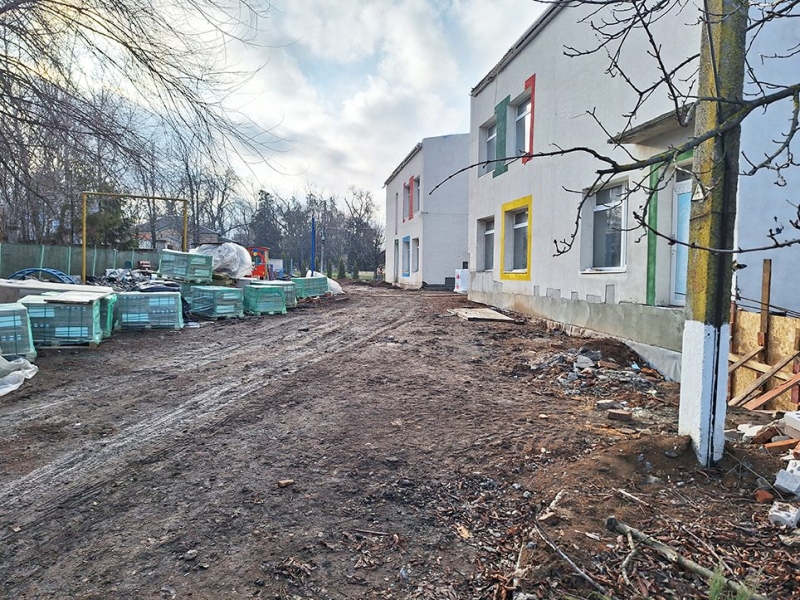

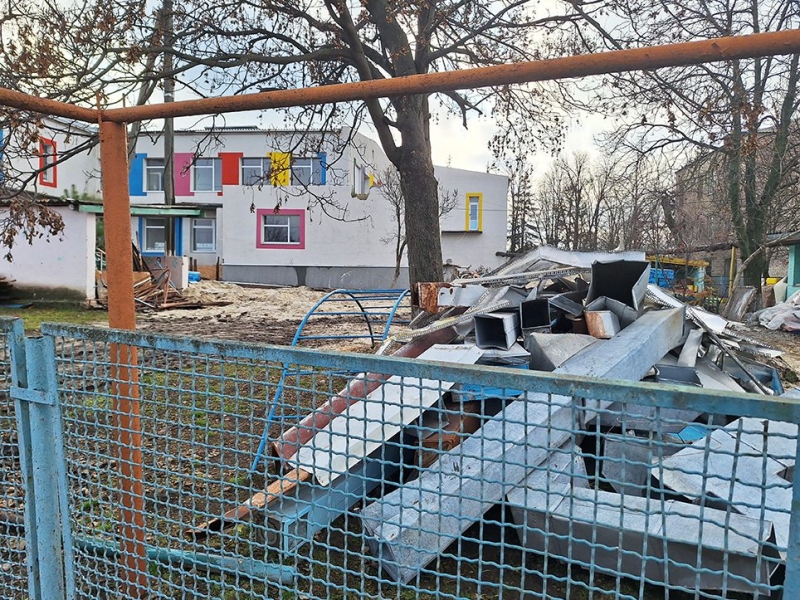

Ясла-садок «Ромашка» станом на 08.01.25
Строк виконання робіт з капремонту «Ромашки» – 31 грудня 2025. Попередньо, як завжди.
* * *
Тобто на трьох з семи об’єктів, які журналісти промоніторили, будівельників не було. На двох – ми бачили двох. На одному – лише чули. Ще на одному – бачили ознаки, що на об’єкті хтось є.
Здається, навіть якщо військо рф дійсно зайде в Дніпропетровську область, можливо, для сторін будівельних підрядів це стане лише причиною розірвання, для нового підписання на вчергове збільшену суму, договорів:
«У зв’язку з істотною зміною обставин, якими Сторони керувалися при укладанні Договору».
Олена Гарагуц
* Двіж – ноу-хау бійців Третьої окремої штурмової бригади ЗСУ
